Autor: Stephan Schmitz, ausgebildeter Koch, Lebensmitteltechnologe im KI-Management
Ein befreundeter Linguist hat mich kürzlich auf eine bemerkenswerte Eigenheit der deutschen Sprache aufmerksam gemacht:
„Umfahren“ und „umfahren“ können – je nach Betonung – das genaue Gegenteil bedeuten. Aah, Hopplaa!
Transformation kennt ein ähnliches Phänomen wie diese Janus*-Worte (aka Contranyme) in der Sprachwissenschaft.
Ein Unternehmen kann ein erkanntes Problem umfahren:
Den Engpass analysieren, Risiken sichtbar machen und einen belastbaren Weg um das Hindernis herum entwickeln.
Oder es kann das Problem umfahren:
Mit Technologie, Budget und Projekt-Geschwindigkeit darüber hinweggehen – in der Hoffnung, dass sich organisatorische Widerstände, ungeklärte Verantwortlichkeiten oder fehlende Entscheidungen später irgendwie in Luft auflösen.
* Römische Gottheit mit zwei Gesichtern
Die Schreibweise bleibt gleich. Der Ausgang nicht.
Genau darin liegt unter VUCA- und BANI-Bedingungen eine zentrale Herausforderung moderner Transformationsprojekte.
Volatilität, Unsicherheit, Komplexität, Brüchigkeit und schwer vorhersehbare Wechselwirkungen erhöhen den Entscheidungsdruck – und gleichzeitig das Risiko vorschneller Technologie-Entscheidungen.
Das ist wie bei einer Rezeptur, die auf dem Papier sauber definiert ist, während Rohstoffqualität, Chargengröße und Prozessverhalten in der Praxis trotzdem variieren. Wer darauf mit einer vorschnellen Technologie-Entscheidung reagiert, optimiert womöglich nicht den Prozess – sondern digitalisiert nur dessen Schwankungen.
Deshalb reicht technische Machbarkeit allein nicht aus.
Vor einem KI-, Automatisierungs- oder Robotik-Pilot sollte eine weitere Frage beantwortet werden:
Ist das Management organisatorisch tatsächlich bereit, das Pilot-Projekt zu tragen?
Dabei geht es nicht darum, Führungskräfte psychologisch zu bewerten. Entscheidend sind beobachtbare Projektbedingungen:
- Gibt es einen klaren Sponsor?
- Werden Ressourcen verbindlich freigegeben?
- Können Entscheidungen nachvollziehbar getroffen werden?
- Werden auch unangenehme Prozessbefunde akzeptiert?
Projektbezogene »Management-Readiness« lässt sich evidenzbasiert beurteilen.

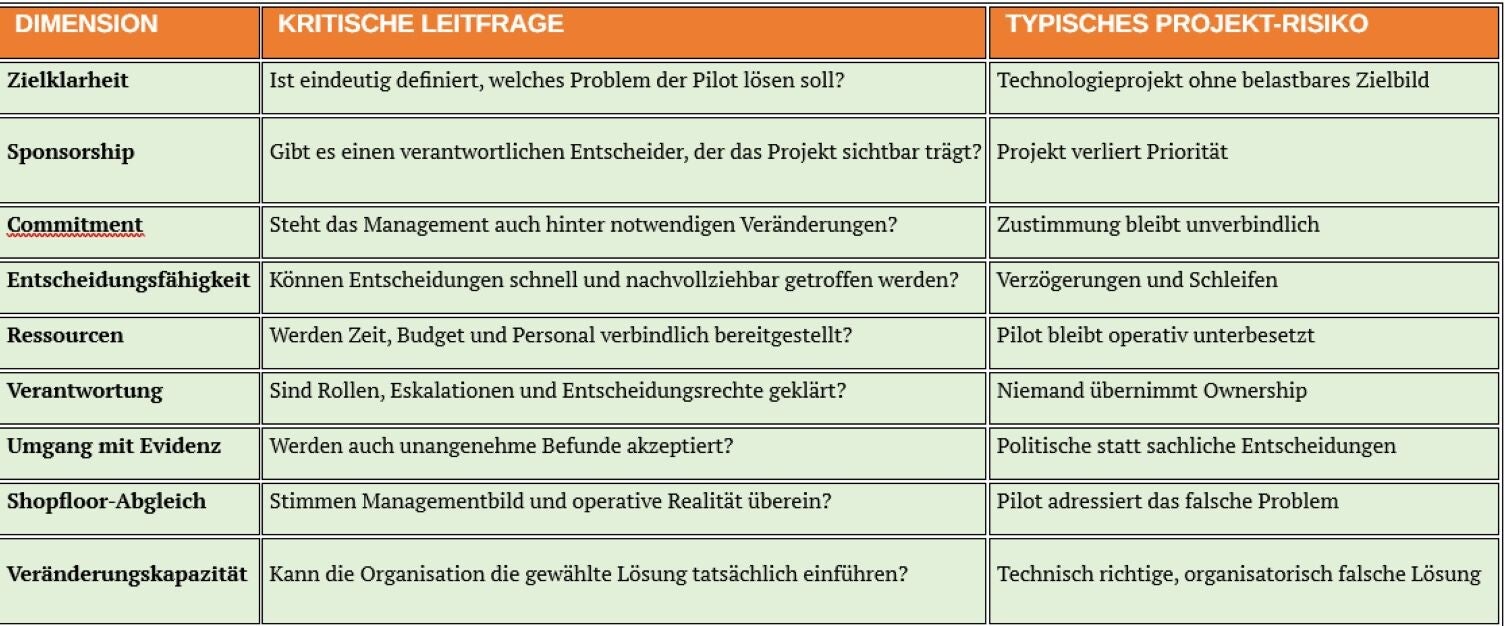

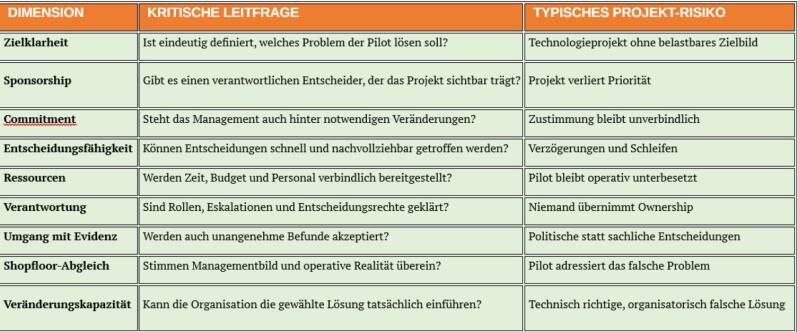

Management Readiness: welche kritischen Dimensionen sind entscheidend?
Fazit
Für Food:Tech:Future ist die in dieser Matrix kritisch hinterfragte Veränderungsbereitschaft im Projektkontext kein weicher Begleitfaktor, sondern Teil einer belastbaren Entscheidungsvorbereitung.
Denn bevor aus einem technisch interessanten Use Case ein Pilot-Projekt wird, müssen Prozessrealität, Umsetzungsreife, Entscheidungsfähigkeit und wirtschaftliche Tragfähigkeit zusammenpassen. Genau deshalb gehört »Management Readiness« aka Veränderungsbereitschaft in die Logik aus Prozess-Struktur-Analyse (PSA), Reifegrad-Check, Lösungsarchitektur-Analyse (LAA) und ROI-Betrachtung.
Der FTF-Grundsatz in unseren Leistungsmodulen bleibt damit konsequent: Klarheit vor Investitionen.
Wer Sponsorship, Ressourcen, Verantwortlichkeiten und Veränderungskapazität nicht prüft, bewertet nur die technische Lösung – nicht, ob das Unternehmen sie tatsächlich erfolgreich umsetzen und den erwarteten Nutzen realisieren kann.
